بتن ریزی فونداسیون

راهنمای جامع بتن ریزی فونداسیون (آپدیت ۲۰۲۵)

۳/۵ - (۱ امتیاز)

اگر تا امروز فکر می‌کردید «بتن ریزی فونداسیون» فقط یک مرحله ساده در ساخت‌وساز است، باید بدانید دقیقاً همین بخش می‌تواند سرنوشت یک ساختمان را رقم بزند. شاید باورش کمی سخت باشد، اما طبق آمار جهانی، حدود ۶۰ درصد خرابی‌های ساختمانی به ایرادهای فونداسیون برمی‌گردد! حالا اگر شما یک سازنده، مهندس، یا حتی مالک دقیق‌نگر هستید و دنبال اجرای درست و حرفه‌ای این مرحله می‌گردید، این راهنما دقیقاً برای شماست؛ چون قصد داریم با نگاهی جزئی‌نگر و بر پایه تجربه، همه مراحل «بتن ریزی فونداسیون» را از مرحله طراحی تا اجرا، عیب‌یابی، کنترل کیفیت و حتی ریزه‌کاری‌های اقتصادی با هم مرور کنیم.

در این متن، هم از استانداردهای بین‌المللی مثل ACI و ASTM استفاده می‌کنیم، هم نکات بومی و واقعی پروژه‌های ایران را فراموش نمی‌کنیم. اگر هدف شما داشتن فونداسیونی مقاوم، بادوام و بی‌دردسر است، تا انتها همراه بمانید.

مراحل کلیدی بتن ریزی فونداسیون

شروع کار: آماده‌سازی کارگاه و گودبرداری استاندارد

هیچ‌کدام از مراحل ساخت به اندازه گودبرداری و آماده‌سازی اولیه زیر بنا حساس نیست. حقیقت این است که هر چه پایه کارتان دقیق‌تر و علمی‌تر باشد، احتمال بروز مشکلات بعدی به حداقل می‌رسد.

اولین قدم، بررسی خاک است؛ یعنی باید بدانید زیر پای سازه چه می‌گذرد. تست‌های ژئوتکنیک (که اتفاقاً هزینه‌اش نسبت به خسارت‌های بعدی ناچیز است!) مانند تعیین ظرفیت باربری خاک، اندازه‌گیری سطح آب‌های زیرزمینی و شناسایی خاک‌های مشکل‌ساز مثل رس انبساطی، کاملاً ضروری هستند.

ابعاد و عمق گودبرداری حتماً باید مطابق نقشه‌های مهندسی و با دقت میلی‌متری تعیین شود. اگر حتی چند سانتی‌متر اشتباه کنید، ممکن است لازم باشد بخش زیادی را دوباره‌کاری کنید. معمولاً حجم گود را این‌گونه محاسبه می‌کنند: طول × عرض × عمق + ۲۰ تا ۳۰ سانتی‌متر فضای کاری اضافه. شیب دیواره‌ها بسته به نوع خاک و عمق باید جوری باشد که خطر ریزش را کاملاً حذف کند.

تجربه شخصی من این است که استفاده از ابزار دقیق مثل دوربین نقشه‌برداری به مراتب بهتر از ابزار دستی یا چشمی جواب می‌دهد. هیچ‌وقت روی چشم غیرمسلح حساب نکنید!

از نکات ایمنی هم نمی‌شود گذشت. پایدارسازی دیواره‌ها (با شاترینگ، خاک‌کوبی یا المان نگهبان)، زهکشی موقت، مسیر خروج اضطراری و کنترل حرکت ماشین‌آلات جزو استانداردهاست. اگر عمق کارتان بیشتر از ۱.۵ متر باشد، نصب سیستم‌های نگهبان یک الزام قانونی و فنی است.

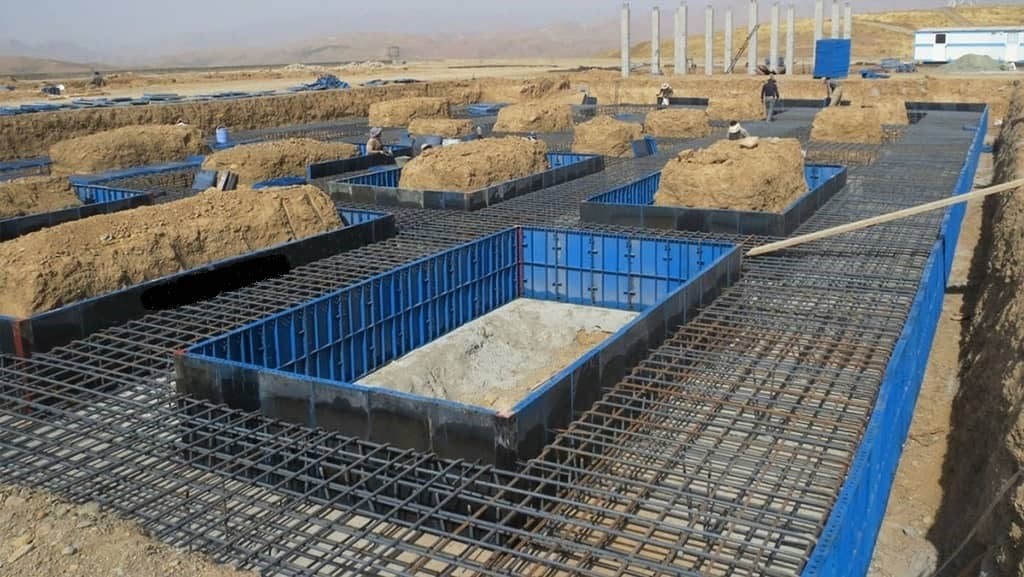

بتن ریزی فونداسیون

تهیه بتن با عیار استاندارد: علم و تجربه دوشادوش هم

اگر بپرسید راز مقاومت یک فونداسیون خوب چیست، بدون تردید باید به کیفیت و مقدار بتن اشاره کرد. فرمول محاسبه حجم بتن نسبتاً ساده است: حجم بتن = طول × عرض × ارتفاع × ضریب اتلاف (که معمولاً بین ۱.۱ تا ۱.۱۵ است). در پروژه‌های با فرم هندسی خاص، هر بخش را جداگانه حساب کنید تا به دردسر کمبود یا مازاد بتن دچار نشوید.

عیار بتن برای فونداسیون در حالت عادی ۳۵۰ کیلوگرم سیمان در هر مترمکعب بتن است. اما در محیط‌های مرطوب، خاک‌های آگرسیو یا کنار آب‌های زیرزمینی، عیار ۴۰۰ کیلوگرم سیمان توصیه می‌شود. این یعنی هیچ‌وقت نسخه واحد برای همه پروژه‌ها وجود ندارد و باید شرایط را بسنجید.

حالا شاید این سؤال پیش بیاید: چرا بتن مگر یا همان بتن نظافت باید اجرا شود؟ این لایه با عیار ۱۵۰ کیلوگرم سیمان و ضخامت حدود ۱۰ سانتی‌متر، بستر را تمیز، صاف و قابل اعتماد برای شروع آرماتوربندی می‌کند و از هدر رفتن آب بتن اصلی جلوگیری می‌کند.

نسبت آب به سیمان را هم جدی بگیرید؛ بهترین بازه بین ۰.۴۵ تا ۰.۵۵ است. این عدد را بیش از این بالا ببرید، بتن‌تان ضعیف می‌شود؛ پایین‌تر از این باشد، کار با بتن و تراکم آن سخت‌تر خواهد شد.

در انتخاب مصالح شک نکنید که بهترین گزینه، سیمان تازه، ماسه و شن تمیز و درجه‌بندی شده، آب بدون املاح و افزودنی‌های مخصوص (مثل پلاستیسایزرها) است. اینجا مصالح بی‌کیفیت مساوی است با فونداسیون دردسرساز.

قالب‌بندی و آرماتوربندی بتن حرفه‌ای: رمزی برای دوام و نظم

اگرچه شاید ساده به نظر برسد، اما نوع قالب‌بندی در کیفیت نهایی بتن تأثیر مستقیم دارد. قالب‌های فلزی به علت جذب نکردن آب، مقاومت و امکان استفاده چندباره، گزینه محبوب حرفه‌ای‌هاست. قالب چوبی هم کاربرد دارد اما باید روغن‌کاری شود تا به بتن نچسبد. گاهی که قالب برداشته نمی‌شود، از آجر استفاده می‌کنند؛ اما این حالت بیشتر در پروژه‌های خاص و غیرقابل جداسازی کاربرد دارد.

آرماتوربندی باید دقیقاً طبق نقشه و با رعایت استانداردهای معتبر مثل ACI اجرا شود. حداقل قطر میلگرد فونداسیون ۱۶ میلی‌متر و فاصله میلگردها حداقل ۱۰ سانتی‌متر است. طول همپوشانی یا اورلپ را حتماً ۴۰ برابر قطر میلگرد در نظر بگیرید تا سازه استحکام کافی داشته باشد. پوشش بتن هم نباید کمتر از ۷.۵ سانتی‌متر باشد.

شخصاً همیشه تأکید می‌کنم استفاده از اسپیسر (فاصله‌نگهدار) یک استاندارد حرفه‌ای است و هیچ عذری برای حذف آن وجود ندارد. آرماتورهای عمودی (ریشه ستون) هم باید با خمان یا مهار مناسب ثابت شوند. قبل از بتن‌ریزی، ابعاد، تراز و زوایای قالب را یک بار دیگر کنترل کنید؛ اشتباه اینجا معمولاً جبران‌ناپذیر است!

تکنیک‌های اجرای بتن ریزی و تراکم اصولی

شاید برایتان سؤال باشد که چه روشی برای بتن ریزی فونداسیون بهتر است؟ انتخاب این روش بستگی مستقیم به حجم کار، دسترسی کارگاه و امکانات شما دارد. اگر پروژه‌تان بزرگ است یا به محل بتن‌ریزی دسترسی سخت دارید، بتن‌ریزی با پمپ بهترین انتخاب است. این شیوه سرعت بالا و کیفیت کار را تضمین می‌کند و اجازه می‌دهد بتن‌ریزی به‌صورت پیوسته و یکنواخت انجام شود. اما برای پروژه‌های کوچک‌تر یا نقاط محدود، همان روش سطلی یا دستی هم می‌تواند کافی باشد.

تراکم بتن، همان بخشی است که اگر به‌درستی انجام نشود، همه زحمت‌هایتان بی‌نتیجه خواهد بود. پیشنهاد من این است که بتن را حتماً در لایه‌های ۳۰ سانتی‌متری بریزید و هر لایه را با ویبراتور سوزنی با قطر مناسب و فرکانس ۲۰۰ تا ۲۵۰ هرتز ویبره کنید. تجربه نشان داده اگر ویبراسیون کمتر از زمان لازم باشد، لانه‌زنبوری و حفره هوایی ایجاد می‌شود؛ اگر بیش از حد باشد، باعث جدایش مصالح و پایین آمدن کیفیت بتن خواهد شد.

هر ویبره را با فاصله‌های ۴۵ تا ۶۰ سانتی‌متر انجام دهید تا هیچ بخشی بدون تراکم نماند. ویبراتور را کمی در لایه قبلی هم فرو کنید (حدود ۵ تا ۱۰ سانتی‌متر) تا اتصال محکم میان لایه‌ها برقرار شود. به یاد داشته باشید که ظاهر شدن شیره سیمان روی سطح نشانه تراکم کافی است.

در کنترل کیفیت حین اجرا، بررسی اسلامپ بتن (۸ تا ۱۲ سانتی‌متر)، نمونه‌برداری برای آزمایش مقاومت، کنترل دمای بتن (کمتر از ۳۲ درجه سانتی‌گراد) و ثبت دقیق زمان و شرایط اجرا کاملاً ضروری است. یک توصیه تجربی: آزمایش اسلامپ را هر ساعت یا برای هر ۱۰ مترمکعب تکرار کنید. همین کار کوچک جلوی بسیاری از اشتباهات و هزینه‌های سنگین بعدی را می‌گیرد.

نقل قول از انجمن فونداسیون‌های بتنی آمریکا (CFA): “Foundation walls should be braced at top and bottom before backfilling or temporarily braced. Tables provided are based on this assumption, not performance as a cantilever retaining wall.”

ترجمه: “دیوارهای فونداسیون باید قبل از خاک‌ریزی، در بالا و پایین تقویت شوند یا به صورت موقت نگهداری گردند. جداول ارائه شده بر اساس این فرض طراحی شده‌اند، نه عملکرد به عنوان دیوار حائل کنسولی.”

منبع: Concrete Foundations Association Technical Guidelines

نگاهی به استانداردهای فنی و کنترل کیفیت بتن ریزی فونداسیون

شاید فکر کنید همه چیز بعد از بتن‌ریزی تمام می‌شود، اما واقعیت این است که اصل کار تازه آغاز شده! مقاومت فشاری بتن اولین شاخص کلیدی کیفیت است. طبق استاندارد ACI، حداقل مقاومت بتن فونداسیون ۱۷ مگاپاسکال (۲,۵۰۰ psi) باید باشد؛ البته توصیه متخصصین این است که تا حد ممکن به مقاومت بالاتر یعنی ۳۱ مگاپاسکال (۴,۵۰۰ psi) برسید تا خیال‌تان راحت باشد.

این مقاومت در دوره‌های زمانی مختلف سنجیده می‌شود: ۷ روز (حدود ۷۰٪ مقاومت نهایی)، ۱۴ روز (۸۵٪ مقاومت)، و ۲۸ روز (۱۰۰٪ مقاومت طرح). در نظر داشته باشید که دوام بتن فقط به مقاومت فشاری محدود نمی‌شود. در محیط‌های مهاجم مثل کنار دریا یا خاک شور، نسبت آب به سیمان نباید از ۰.۴۵ فراتر برود. همچنین افزودنی‌هایی مثل خاکستر بادی یا سیلیکا فیوم می‌توانند دوام را افزایش دهند.

گیرش اولیه بتن بسته به دما، رطوبت و نوع سیمان بین ۳۰ تا ۶۰ دقیقه بعد از اختلاط شروع می‌شود و گیرش نهایی تا ۸ ساعت طول می‌کشد. مثلاً در هوای سرد این زمان‌ها بیشتر می‌شود. شناخت این بازه‌های زمانی به شما کمک می‌کند مدیریت بهتری روی زمان‌بندی کار داشته باشید.

در این مدت، عمل‌آوری یا همان کیورینگ بتن تا ۲۸ روز ادامه دارد. اگر در این مدت بتن خشک شود یا دمای مناسبی نداشته باشد، هر چقدر هم کیفیت مواد اولیه خوب باشد، مقاومت لازم را پیدا نخواهد کرد. روش‌های معمول کیورینگ عبارتند از آب‌پاشی مداوم، پوشش مرطوب (مثل گونی) و استفاده از مواد مخصوص کیورینگ.

آزمایش‌های کنترل کیفیت؛ کلید موفقیت پروژه

آزمایش اسلامپ (مطابق استاندارد ASTM C143) ساده‌ترین و در عین حال حیاتی‌ترین راه بررسی روانی و کارایی بتن تازه است. اگر اسلامپ زیر ۸ سانتی‌متر باشد، بتن خشک است و اجرای آن مشکل می‌شود؛ بالاتر از ۱۲ سانتی‌متر هم احتمال جداشدگی و افت مقاومت بالاست.

آزمایش‌های کنترل کیفیت بتن ریزی فونداسیون

آزمایش مقاومت فشاری (ASTM C39) مهم‌ترین آزمایش برای تعیین کیفیت بتن نهایی است. معمولاً نمونه‌هایی با ابعاد استاندارد (مثلاً مکعب ۱۵×۱۵ سانتی‌متر یا سیلندر مخصوص) تهیه می‌شود و در شرایط کاملاً کنترل‌شده تا زمان آزمایش نگهداری می‌شوند. تعداد نمونه‌ها هم بر اساس حجم بتن‌ریزی تعیین می‌شود (حداقل سه نمونه برای هر ۵۰ مترمکعب).

آزمایش‌های غیرمخرب مثل چکش اشمیت، تست التراسونیک و تست پول‌اوت، راهی سریع برای ارزیابی مقاومت یا کیفیت بتن در محل هستند. حتی آزمایش کربناتاسیون هم می‌تواند در محیط‌های آلوده، میزان نفوذپذیری دی‌اکسیدکربن و احتمال خوردگی آرماتورها را تخمین بزند.

رعایت استانداردهای جهانی و مقررات داخلی

حتماً توصیه می‌کنم هر پروژه‌ای را با مرجع قرار دادن استانداردهای بین‌المللی مانند ACI و ASTM جلو ببرید. برای مثال، ACI ۳۱۸ منبع اصلی طراحی سازه‌های بتن آرمه، ACI ۳۳۲ راهنمای فونداسیون‌ها، و ACI 306R و 305R نکات بتن‌ریزی در شرایط دمایی ویژه را پوشش می‌دهند.

از طرف دیگر، مقررات ملی ساختمان ایران (مبحث نهم و هفتم)، استاندارد ملی ۳۹۱۶ و ۶۰۴۴ هم باید رعایت شوند. این مقررات پایه و اساس کنترل مهندسی و ایمنی را در کشور ما تشکیل می‌دهند.

یکی از اشتباهات رایج، ثبت نکردن شرایط و مراحل اجرایی پروژه است. مستندسازی دقیق شرایط جوی، نمونه‌های آزمایش، تایید مهندس ناظر و حتی ثبت تصاویر از کارگاه می‌تواند در آینده در رفع اختلافات یا حل مشکلات احتمالی بسیار راهگشا باشد.

ایمنی و حفاظت فردی؛ جدی بگیرید، چون جان انسان مهم‌تر از هر چیزی است!

هرکسی که حتی یک روز در کارگاه ساختمانی بوده، می‌داند ایمنی فقط یک شعار نیست؛ یک ضرورت حیاتی است! بتن ریزی فونداسیون به دلیل درگیر بودن با مواد شیمیایی، تجهیزات سنگین و احتمال ریزش یا لغزش، ریسک‌های زیادی دارد که فقط با رعایت نکات ایمنی قابل کنترل است.

تجهیزات حفاظت فردی؛ نه فقط برای ظاهر کار!

همه کارگران و افراد حاضر باید تجهیزات حفاظت فردی کامل داشته باشند. کلاه ایمنی استاندارد (مطابق ANSI Z89.۱)، عینک محافظ، ماسک تنفسی مناسب (به ویژه در محیط‌های غبارآلود یا سیمان‌کاری)، محافظ گوش کنار میکسرها و ویبراتورها، دستکش مقاوم شیمیایی و کفش ایمنی با نوک فولادی فقط یک انتخاب نیست؛ یک الزام است.

مثلاً بارها دیده‌ام کارگری کفش عادی پوشیده و یک میلگرد یا بلوک روی پایش افتاده! باور کنید همین یک اتفاق ساده می‌تواند چند هفته پروژه را عقب بیندازد. لباس کار باید نخی و مقاوم باشد، لباس بازتابنده در شب و نزدیک خیابان‌ها حتماً استفاده شود و اگر نزدیکی آب‌های عمیق کار می‌کنید، جلیقه نجات یادتان نرود.

هر روز پیش از آغاز کار تجهیزات بازرسی شوند و هر وسیله آسیب‌دیده یا تاریخ گذشته سریعاً تعویض شود. آموزش استفاده صحیح و نگهداری PPE بخش جدایی‌ناپذیر مدیریت ایمنی است.

ایمنی گودبرداری و ماشین‌آلات؛ بدون شوخی!

گودبرداری همان بخشی است که کوچک‌ترین سهل‌انگاری می‌تواند فاجعه‌بار باشد. دیواره‌های گود را حتماً باید مطابق با استاندارد و نوع خاک پایدار کنید. اگر عمق گودبرداری بیش از ۱.۵ متر است، استفاده از شاترینگ، دیوار نگهبان یا خاک‌کوبی کاملاً ضروری است.

محاسبه زاویه پایدار خاک بر اساس نوع آن انجام می‌شود: مثلاً خاک رسی حدود ۵۳ درجه، خاک ماسه‌ای ۳۴ درجه، و خاک سنگریزه‌ای ۴۵ درجه زاویه طبیعی دارد. دیواره‌های گود باید شیب‌شان همیشه کمتر از این مقادیر باشد. سیستم زهکشی موقت را برای کنترل آب‌های سطحی و زیرزمینی نصب کنید؛ اگر آب جمع شود، خطر ریزش چند برابر می‌شود.

خروج اضطراری باید هر ۲۵ متر یک مسیر با عرض حداقل ۶۰ سانتی‌متر باشد و پله‌دار یا شیب‌دار اجرا شود. نرده ایمنی دورتادور گود و نور مناسب برای کار شبانه را فراموش نکنید.

برای ماشین‌آلات سنگین (مثل بیل مکانیکی یا پمپ بتن)، منطقه‌بندی کارگاه و تعیین مسیرهای عبور و توقف حیاتی است. ارتباط با اپراتور فقط از طریق سیگنال‌های دستی استاندارد یا بی‌سیم حرفه‌ای مجاز است. بازرسی روزانه ترمزها، بوق، چراغ و سیستم هیدرولیک هم جدی گرفته شود.

فاصله ایمن از خطوط برق، گاز و تأسیسات زیرزمینی (حداقل ۳ متر از برق فشار قوی) الزامی است. حتی پیش از شروع کار، مکان دقیق این تأسیسات را با دستگاه ردیاب مشخص کنید.

آسیب‌های شیمیایی و فیزیکی؛ پیشگیری ارزان‌تر از درمان است!

سیمان و مواد قلیایی بتن می‌توانند سوختگی شدید ایجاد کنند. pH بتن تازه بسیار بالاست (۱۲ تا ۱۳) و تماس طولانی با پوست، حتی اگر اول حس نشود، در نهایت دردسرساز خواهد شد. در صورت تماس با پوست یا چشم، شست‌وشوی فوری با آب فراوان و نه ماده اسیدی، تنها راه است. توصیه عملی من: همیشه یک بطری محلول اسید بوریک ۳٪ در کارگاه داشته باشید تا در مواقع اضطرار چشم‌ها را با آن شستشو دهید.

برای پیشگیری از دردهای اسکلتی-عضلانی ناشی از حمل بار یا نشستن و ایستادن طولانی، آموزش تکنیک‌های جابه‌جایی ایمن، ابزارهای کمکی مثل جک یا جرثقیل، و همچنین تنوع در وظایف کارگران بسیار مهم است. ارگونومی محیط کار (ارتفاع مناسب میز کار، ابزارهای متناسب با دست، فواصل منظم استراحت) بهره‌وری را بالا و خطر آسیب را پایین می‌آورد.

جعبه کمک‌های اولیه کامل، ثبت شماره تماس اورژانسی، آموزش دو نفر از تیم در زمینه کمک‌های اولیه و تمرین تخلیه اضطراری جزو وظایف هر مدیر پروژه حرفه‌ای است.

عیب‌یابی مشکلات رایج بتن ریزی فونداسیون

مشکلات در بتن ریزی حتی برای حرفه‌ای‌ترین‌ها هم پیش می‌آید. اما مهم این است که بتوانید آن‌ها را به‌موقع شناسایی و رفع کنید.

ترک‌خوردگی بتن؛ چرا و چگونه پیشگیری کنیم؟

ترک‌ها از اولین نگرانی‌ها پس از بتن‌ریزی هستند و معمولاً به‌سرعت قابل تشخیص‌اند. رایج‌ترین علت ترک خشک‌شدگی، تبخیر سریع آب، نسبت بالای آب به سیمان (بالای ۰.۶)، یا عدم کیورینگ مناسب است. اگر در هوای خیلی گرم یا خشک بتن بریزید، احتمال ترک‌خوردگی خیلی بیشتر می‌شود.

پیشگیری بهترین راهکار است: حداقل ۷ روز سطح بتن را مرطوب نگه دارید (آب‌پاشی، پوشش گونی خیس یا پلاستیک). افزودن الیاف پلی‌پروپیلن (۰.۵ تا ۱ کیلوگرم در هر مترمکعب بتن) شبکه‌ای در بتن ایجاد می‌کند و مانع گسترش ترک‌ها می‌شود. کنترل دمای بتن زیر ۳۲ درجه و استفاده از افزودنی ریتاردر (کندکننده گیرش) در هوای گرم هم بسیار مؤثر است.

برای ترک‌های ریز (کمتر از ۰.۳ میلی‌متر)، تزریق رزین اپوکسی کم‌ویسکوز جواب می‌دهد؛ اما ترک‌های عمیق‌تر معمولاً نیاز به تزریق تحت فشار یا حتی بازسازی دارند.

ترک‌های ناشی از نشست غیر یکنواخت معمولاً به شکل مورب و پلکانی ظاهر می‌شوند. علتش ضعف خاک، عدم تراکم کافی بستر یا تغییر سطح آب زیرزمینی است. برای جلوگیری از این اتفاق، مطالعات ژئوتکنیک و بهسازی بستر را جدی بگیرید.

مشکلات نشست و تغییر شکل؛ راهکار عملی چیست؟

نشست طبیعی فونداسیون اجتناب‌ناپذیر است، اما اگر یکنواخت نباشد، آسیب‌زا خواهد بود. حداکثر نشست مجاز ساختمان‌های مسکونی معمولاً ۲۵ میلی‌متر و نشست نسبی ۱ به ۵۰۰ است. برای تشخیص نشست زودهنگام، نصب سیستم‌های پایش (حتی ساده مثل تراز و نقاط ارتفاعی یا پیشرفته مثل سنسور GPS و اینکلینومتر) توصیه می‌شود.

بازرسی چشمی منظم، مقایسه عکس‌های دوره‌ای و حتی استفاده از کرک‌گیج (برای اندازه‌گیری حرکت ترک) ابزارهای حرفه‌ای کنترل وضعیت فونداسیون هستند. اگر نشست یا ترک جدی مشاهده کردید، از روش‌هایی مثل تزریق فشاری خاک، اجرای میکروپایل یا تقویت با ژئوسینتتیک استفاده کنید. انتخاب راهکار دقیق به نوع خاک و بار وارده بستگی دارد.

بررسی و رفع مشکلات کیفی بتن؛ ضعف بتن، جدایش، آب‌اندازی

حتی اگر همه مراحل را درست انجام داده باشید، باز هم گاهی بتن فونداسیون ممکن است با مشکلاتی مثل مقاومت پایین، حفره یا پوکی، یا جدایش مصالح مواجه شود. اینجا نقش کنترل کیفیت و آزمون‌های فنی دوچندان می‌شود.

دلایل ضعف بتن چیست؟

معمولاً این مشکل ناشی از نسبت آب به سیمان بالا، تراکم ناکافی، استفاده از مصالح نامرغوب یا اختلاط غیر اصولی است. برای شناسایی بتن ضعیف، روش‌هایی مثل آزمایش چکش اشمیت (عدد پس‌جهش زیر ۳۰ معمولاً نگران‌کننده است)، مغزه‌گیری و آزمایش مقاومت فشاری، یا بررسی‌های چشمی سطح بتن وجود دارد.

راهکار ترمیم بتن ضعیف:

  • برای ضعف سطحی، ملات‌های اپوکسی یا ملات ترمیمی مناسب‌اند.
  • برای بخش‌های عمیق، مغزه‌گیری، حذف ناحیه آسیب‌دیده و بتن‌ریزی مجدد یا حتی تقویت با FRP یا ورق فولادی پیشنهاد می‌شود.
  • حتماً به‌سرعت نسبت به رفع این مشکلات اقدام کنید، چون تأخیر می‌تواند آسیب‌های ساختاری را افزایش دهد.

جدایش مصالح (Segregation):

این ایراد اغلب به‌خاطر ویبره بیش‌ازحد، اسلامپ نامناسب یا حمل طولانی مدت بتن رخ می‌دهد. برای پیشگیری، اسلامپ را دقیق کنترل کنید و ویبراسیون را فقط به اندازه لازم انجام دهید. اگر جدایش رخ داد، با یک ویبراسیون ملایم و کوتاه می‌توان مصالح را مجدداً یکنواخت کرد.

آب‌اندازی (Bleeding):

آب‌اندازی زمانی رخ می‌دهد که آب اضافی به سطح بتن می‌آید. این یک پدیده تا حدی طبیعی است، اما اگر شدید باشد، به مقاومت و کیفیت نهایی آسیب می‌زند. راه حل ساده، استفاده از طرح اختلاط استاندارد و پوزولان‌هاست. اگر آب سطحی بیش از حد باشد، باید قبل از خشک شدن کامل با ابزار مکش جمع‌آوری شود.

محاسبه هزینه و برنامه‌ریزی پروژه؛ مدیریت مالی گام‌به‌گام

برآورد مواد و نیروی کار:

یکی از دغدغه‌های هر پروژه، تخمین دقیق هزینه‌های بتن ریزی فونداسیون است. مقدار بتن با همان فرمول حجم (طول × عرض × ارتفاع × ضریب اتلاف) محاسبه می‌شود. ضریب اتلاف ۱۰ تا ۱۵ درصد برای هدررفت و خطاهای اجرایی است.

نمونه محاسبه عملی:

فرض کنید فونداسیون خانه‌ای ۱۰×۸ متر و ارتفاع ۶۰ سانتی‌متر دارد:

  • حجم خالص: ۱۰ × ۸ × ۰.۶ = ۴۸ مترمکعب
  • حجم نهایی با اتلاف: ۴۸ × ۱.۱۵ ≈ ۵۵.۲ مترمکعب
  • بتن مگر: ۸۰ × ۰.۱ × ۱.۱ ≈ ۸.۸ مترمکعب

قیمت بتن آماده ۳۵۰ حدود ۱,۲۰۰,۰۰۰ تومان/مترمکعب و بتن دست‌ساز حدود ۹۰۰,۰۰۰ تومان (برآورد سال ۱۴۰۳). هزینه حمل هر مترمکعب هم بین ۱۵۰ تا ۲۵۰ هزار تومان متغیر است.

مصرف میلگرد طبق نقشه سازه، معمولاً ۱۵۰ تا ۲۰۰ کیلوگرم برای هر مترمکعب بتن فونداسیون است. قیمت میلگرد آجدار نزدیک به ۶۵ هزار تومان برای هر کیلوگرم است و ضایعات و اورلپ را ۱۰ تا ۱۵ درصد بیشتر لحاظ کنید.

هزینه قالب‌بندی بسته به نوع (فلزی، چوبی، آجری) و دفعات استفاده مجدد متفاوت است. قالب فلزی (۳۵ تا ۴۵ هزار تومان)، قالب چوبی (۲۵ تا ۳۵ هزار تومان)، و آجری (۱۸ تا ۲۵ هزار تومان) به ازای هر مترمربع است.

برای نیروی انسانی: استاد بتن‌ریز (۸۰۰ تا ۱ میلیون)، کارگر ساده (۵۰۰ تا ۶۵۰ هزار)، اپراتور ویبراتور (۷۰۰ تا ۸۵۰ هزار) و آرماتوربند (۷۵۰ تا ۹۰۰ هزار) تومان در روز (اعداد مربوط به سال ۱۴۰۳). تعداد نفرات بر اساس حجم پروژه و زمان‌بندی مشخص می‌شود.

جدول زمان‌بندی پروژه؛ برنامه‌ریزی حرفه‌ای

برای هر مرحله در بتن ریزی فونداسیون زمان لازم را به‌دقت لحاظ کنید:

  • گودبرداری: ۲ تا ۷ روز (بسته به حجم و شرایط آب‌وهوایی)
  • اجرای بتن مگر: ۱ روز، با ۲۴ ساعت زمان خشک شدن پیش از آرماتوربندی
  • آرماتوربندی: ۳ تا ۱۰ روز (ساده یا پیچیده)
  • قالب‌بندی: ۲ تا ۵ روز (قابل همزمانی با آرماتوربندی)
  • بتن‌ریزی: معمولاً ۱ تا ۲ روز
  • کیورینگ: حداقل ۷ روز (تا مقاومت اولیه)، ۲۸ روز (برای مقاومت کامل)

برنامه‌ریزی تأمین مصالح، سفارش بتن، تهیه میلگرد و قالب، و رزرو تجهیزات مثل پمپ و ویبراتور باید با این جدول هماهنگ باشد.

بهینه‌سازی هزینه و نکات اقتصادی بتن ریزی فونداسیون

انتخاب بین بتن آماده و دست‌ساز، تیپ‌بندی ابعاد قالب‌ها، طراحی ساده و مقرون به صرفه، استفاده مجدد از قالب‌ها، و خرید گروهی مصالح می‌تواند هزینه را تا ۲۰ درصد کاهش دهد.

همیشه ضریب ریسک (۱۵ تا ۲۵ درصد) برای هزینه‌های غیرمنتظره لحاظ کنید و تمام تغییرات طرح را با تایید کتبی کارفرما ثبت کنید. به تجربه من، نرم‌افزارهای مدیریت پروژه کمک زیادی به کنترل هزینه و زمان‌بندی می‌کنند.

سوالات متداول بتن ریزی فونداسیون؛ دغدغه‌های واقعی، پاسخ‌های حرفه‌ای

هر پروژه‌ای پر از سؤال و ابهام است؛ حتی برای کسانی که بارها در پروژه‌های ساختمانی مشارکت داشته‌اند. در این بخش سعی کرده‌ام رایج‌ترین سوالات و دغدغه‌های اجرایی درباره بتن ریزی فونداسیون را با زبان ساده، اما با تکیه بر استانداردهای فنی، پاسخ دهم:

۱. چه زمانی می‌توانم بار روی فونداسیون تازه قرار دهم؟

بتن فونداسیون، بعد از ۷ روز تقریباً ۷۰ درصد مقاومت نهایی‌اش را کسب می‌کند و می‌توانید بارگذاری سبک (مثل اجرای دیوار آجری یا قالب‌بندی بعدی) را انجام دهید. اما برای بارگذاری سنگین یا سازه‌ای، توصیه می‌شود تا رسیدن به ۲۸ روز و تکمیل مقاومت طرح صبر کنید. اگر هوا سرد باشد یا بتن دیرگیر باشد، این بازه ممکن است طولانی‌تر شود.

۲. علت اصلی ترک‌خوردگی بتن فونداسیون چیست؟

مهم‌ترین عوامل ترک عبارتند از: خشک شدن سریع، نسبت بالای آب به سیمان، عمل‌آوری ناکافی، تغییرات شدید دما و نشست غیر یکنواخت بستر. بهترین راهکار پیشگیری، کیورینگ پیوسته (حداقل ۷ روز)، کنترل دما، رعایت نسبت آب به سیمان و اجرای درز انقطاع در فواصل مناسب است.

۳. هزینه بتن ریزی فونداسیون خانه ۱۰۰ متری چقدر است؟

برای فونداسیون نواری معمول یک خانه ۱۰۰ متری، تقریباً به ۲۵ تا ۳۰ مترمکعب بتن نیاز دارید. برآورد کل هزینه (مصالح، نیروی کار و تجهیزات) در سال ۱۴۰۳ چیزی بین ۴۵ تا ۶۰ میلیون تومان است. دقت کنید نوسان قیمت مصالح و دستمزدها تأثیر زیادی روی رقم نهایی دارد.

۴. در چه شرایط آب و هوایی بتن ریزی مجاز نیست؟

بتن‌ریزی در دمای زیر ۵ درجه سانتی‌گراد یا بالای ۳۵ درجه اکیداً ممنوع است. همچنین در شرایط بارندگی، باد شدید (بیش از ۵۰ کیلومتر بر ساعت)، یخبندان یا رطوبت نسبی زیر ۵۰ درصد نباید بتن‌ریزی انجام شود.

۵. چگونه کیفیت بتن اجرا شده را کنترل کنیم؟

آزمایش اسلامپ هنگام بتن‌ریزی، نمونه‌برداری برای مقاومت فشاری، بازرسی بصری سطح (یکنواختی، بدون لانه‌زنبوری یا ترک)، و در صورت نیاز آزمایش چکش اشمیت توصیه می‌شود. نمونه‌ها را حتماً در شرایط استاندارد نگهداری کنید تا نتیجه دقیق‌تری به دست آید.

۶. آیا امکان اجرای فونداسیون در چند مرحله وجود دارد؟

بله، اما باید فاصله زمانی مراحل کمتر از ۳ روز باشد تا چسبندگی کافی بین لایه‌ها حفظ شود. استفاده از چسب بتن و خروج میلگرد از مرحله قبلی برای اتصال بهتر الزامی است.

۷. بهترین فصل برای بتن ریزی فونداسیون کدام است؟

بهار و پاییز با دمای ۱۵ تا ۲۵ درجه و رطوبت مناسب بهترین زمان هستند. در تابستان حتماً در ساعات خنک‌تر روز کار کنید و در زمستان اقدامات حفاظتی مثل گرم‌کردن مصالح یا پوشش حرارتی انجام دهید.

۸. عیار استاندارد بتن فونداسیون چقدر است؟

عیار معمول ۳۵۰ کیلوگرم سیمان در مترمکعب برای شرایط نرمال، و ۴۰۰ کیلوگرم برای خاک‌های آگرسیو یا محیط‌های خورنده است. برای بتن مگر هم عیار ۱۵۰ کیلوگرم سیمان کافی است.

جمع‌بندی: تجربه، دانش و وجدان کاری؛ رمز موفقیت در بتن ریزی فونداسیون

بتن ریزی فونداسیون یک کار تخصصی و حساس است که ترکیبی از علم روز، تجربه عملی و رعایت اصول ایمنی را می‌طلبد. موفقیت در این مرحله، پایه‌ای محکم برای دوام و امنیت کل سازه فراهم می‌کند.

از بررسی خاک و آماده‌سازی گود تا انتخاب مصالح مناسب، کنترل کیفیت در هر مرحله و توجه به ایمنی، هیچ جزئیاتی را دست کم نگیرید. اجرای درست، مطابق با استانداردهای بین‌المللی ACI و ASTM و همراهی با ضوابط ملی ایران، سرمایه‌گذاری روی آینده ساختمان شماست.

همیشه کیفیت فونداسیون را به عنوان سرمایه‌ای برای آینده ببینید؛ چراکه فونداسیون قوی نه فقط پایداری، بلکه صرفه‌جویی در هزینه‌های نگهداری و تعمیرات بعدی را هم تضمین می‌کند. با عمل به راهنمایی‌های این متن، می‌توانید با خیال آسوده یک فونداسیون بی‌دردسر و مقاوم داشته باشید.
